陕煤石门2×66万千瓦扩能升级改造项目1号汽机基础混凝土顺利完成浇筑

作者: 聂冬梅     时间: 2024-08-14

731443分,陕煤石门2×66万千瓦扩能升级改造项目1号汽轮发电机基础混凝土浇筑工作顺利完成,标志着项目工程实现又一重要节点。

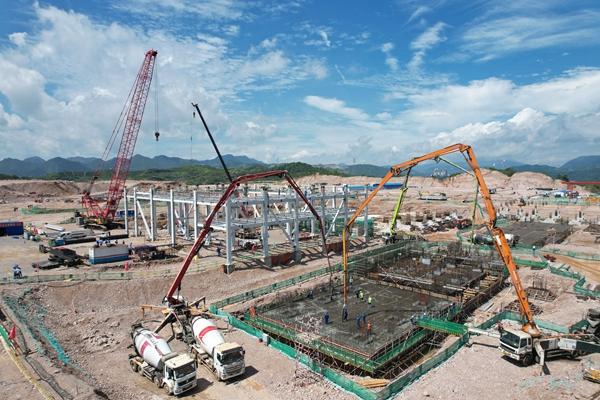

汽轮发电机基座是火力发电厂中最重要的结构,采用基座与主厂房完全独立的岛式布置方案,是支撑汽轮机、发电机等重要设备的基础,其质量和精度对汽轮机的运行稳定和寿命有着重要的影响。此次浇筑是大体积混凝土一次浇筑工程,浇筑的台板基础长60.7米,宽18.3米,高度2.8米,共计浇筑体积约为3000立方米,原计划32小时完成浇筑,通过优化施工组织,加强砼浇筑设备调度,最终21小时完成浇筑,提前11小时完成。

为保证汽机基座的顺利浇筑,该公司会同监理单位、施工单位,从工艺、进度、安全、质量等多角度全面推敲施工方案,做好施工安全措施和现场应急预案,进行施工作业人员安全技术交底。浇筑过程中,三期项目部相关负责人和施工单位质量、安全管理人员始终坚守现场,对浇筑期间模板加固、支撑体系仔细检查,严格监控施工质量,浇筑完成前及时对混凝土表面进行养护,确保浇筑过程安全、顺利推进,规范施工一次成优。

本次浇筑的顺利完成,为该公司后续汽轮机发电机安装施工提供了有力保障,为主厂房建设工程奠定了良好基础。(聂冬梅)
