蒲白矿业热电公司:用248个日夜书写生物质改造“奇迹”
“庆祝蒲白热电公司顺利实现安全生产二十六周年”“蒲白热电公司生物质改造工程4#锅炉一次点火成功,煮炉、吹管工作圆满完成,1#机组顺利启动,并网发电指日可待”……2020年,蒲白热电公司喜迎安全、工程“双胜利”,为这不平凡的一年画上完美句点。

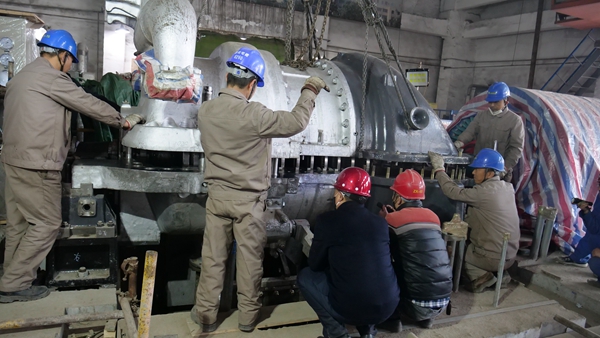

从酷暑到寒冬,从2020年5月15日进场施工到现在八个多月时间里,完成了1台75t/h中温中压循环流化床生物质锅炉和1台12MW抽凝式机组从设计、采购到施工与调试的所有环节,248个日夜的坚持不懈,将原本“不可能的任务”变成创造“现实奇迹”的美谈。
举步维艰 主动出击
近年来,由于受经济发展增速放缓、发电空间萎缩等因素影响,给拥有27年燃煤运行老化系统的蒲白矿业热电公司带来了前所未有的经营困境。在蒲白矿业公司“三大产业协同发展,多元转型辅助有力”的发展理念引领下,该公司紧盯“转型升级、多元发展、扭亏为盈”目标不放松,以“价值思维和效益导向”为原则,坚持电、热为主,多元发展战略,率先发展热电联产生物质改造工程项目,让“生物质”项目迸发“巨能量”,促使公司走上一条创新创效、绿色节能、可持续发展之路。
热电联产生物质改造工程前后历时3年,2018年12月14日取得渭南市环保局环评批复。2018年12月29日取得渭南市发改委立项核准批复。2019年10月28日取得陕煤集团批复,11月19日取得初步设计批复。至此,项目进入正式实施阶段。2019年11月进行了项目的主设备招标。
责任在肩 众志成城
2020年10月上旬,蒲白矿业公司精准帮扶的三李村第一批200吨原料按时送达蒲白热电公司,为有效实现区域环境保护、发展壮大扶贫产业、服务贫困户群众增收,实现多方共赢,该公司将三李村纳入到生物燃料产业链,积极发挥国有企业的社会责任与担当。
在生物质改造整个过程中,该公司提前策划,紧密配合,多项工作同步推进。因建厂30年时间久远,原有图纸与现场实际情况多有不符,该公司与设计单位现场沟通,以“现场设计”的方式,最大限度节约工期。施工期间,该公司以“保安全、保民生、保稳定”的政治高度,每月召开一次总结会,每周进行一次生产例会、每天召开一次工程协调会。领导班子轮流值守蹲守施工现场,坚持一线工作法,确保问题在一线发现,困难在一线解决,工期在一线推动,督促工程有条件的大干快上,无条件的创造条件上。在工程质量管理中,由专业技术人员严格控制钢筋、模版、混凝土等各道工序,确保施工质量、设备安装质量和调试中的每个试验精准达标。在安全管理上,以“明确目标、明确任务、明确责任”为指导思想,形成人人有专责、事事有人管、环环有人抓”的管理体系,安全考核坚决执行“一票否决”制,持续保持对安全生产工作的高压态势。
施工期间248个日日夜夜,为了同一个目标,蒲白热电人主动放弃所有节假日和周末休息时间,克难攻坚、努力拼搏,确保了点火、煮炉、吹管等一个个节点目标的顺利实现。八个月的生物质开发、建设、试运历程,饱含着蒲白热电人不懈的追求和奋斗,所有的艰辛付出与奋力拼搏都将在热电发展史上留下永恒的记忆。
不辱使命 众望所归
2020年11月13日10点38分,生物质改造工程4#锅炉一次点火成功。这是蒲白热电人克服疫情影响工期短、汛期雨季长、续建场地狭小等重重困难,日夜奋战、争分夺秒、共同忘我工作,按期完成兑现蒲白人“温暖约定”郑重承诺的重要标志。按期供暖有力确保了矿区民生稳定,也为下一步并网发电迈出了坚实一步。
如今,在任务和挑战面前,该公司再一次选择负重前行,全员在做好疫情防护的同时,舍“小家”为“大家”,尤其是家在“疫区”的白水职工,虽然不能回家,却始终坚守工作岗位,奋战在抗击疫情第一线。目前,该公司生产秩序良好,队伍状态稳定,未出现疑似和确诊病例,公司上下正全力以赴防控疫情,确保蒲白矿区安全稳定供电供暖。(刘娟丽)
